La modernisation du bombardier stratégique B-52 Stratofortress, conçue pour prolonger sa durée de service, est confrontée à des retards et des dépassements budgétaires qui risquent de compromettre sa disponibilité, selon un rapport récent d’un organisme de contrôle gouvernemental.
Le Government Accountability Office (GAO) a publié le 31 juillet un rapport détaillant l’avancement de cette importante opération de rénovation. Selon ce document, deux des principaux volets de la modernisation — les nouveaux moteurs et le système radar — ont subi des hausse de coûts de plus de 30 % ainsi que des retards de planning de plus de trois ans depuis le début des phases de développement. Ces programmes sont exposés à de futures difficultés en termes de coûts, de délais et de performance, notamment parce que la production et les essais de développement sont prévus en parallèle.
La Force aérienne américaine prévoit de maintenir le B-52 en service jusqu’en 2050, soit près d’un siècle après sa mise en service initiale. Avec ses 71 ans d’activité, le B-52 reste une pièce maîtresse malgré ses 75 appareils livrés dont le dernier remonte à 1962. Le programme de modernisation, d’un montant approchant les 21 milliards de dollars, prévoit une refonte majeure de l’infrastructure de l’appareil, incluant notamment le remplacement des moteurs, la mise à niveau des systèmes de communication et l’amélioration du radar. Néanmoins, 10 des 13 initiatives composant ce programme connaissent diverses difficultés, qu’il s’agisse de dépassements budgétaires, de retards ou de défis opérationnels.
Le remplacement des moteurs constitue le cœur du projet. Appelé Commercial Engine Replacement Program (CERP), il vise à équiper les B-52 de nouveaux moteurs Rolls-Royce F130. Cependant, les coûts liés à ce programme ont déjà augmenté de 38 %. Par ailleurs, le calendrier est menacé du fait que la conception et les essais en vol sont conduits simultanément, ce qui accroît les risques de retard en cas de modifications majeures à apporter.
Un autre chantier majeur porte sur la modernisation du système radar du B-52, dont la mise en service opérationnel est désormais repoussée au troisième trimestre de l’année fiscale 2030.
Le rapport pointe aussi d’autres problèmes : un manque d’équipements de soutien, des directives floues concernant les fournitures et matériels, ainsi qu’une utilisation inconstante des outils numériques pour suivre les données liées au programme.
“L’ampleur cumulée de la modernisation du B-52, combinée à la complexité inhérente à l’exécution simultanée de multiples programmes indépendants, génère des défis techniques, programmatique et opérationnels pour l’ensemble des acteurs chargés de développer, intégrer, tester et déployer ces améliorations”, soulignent les auditeurs dans leur rapport.

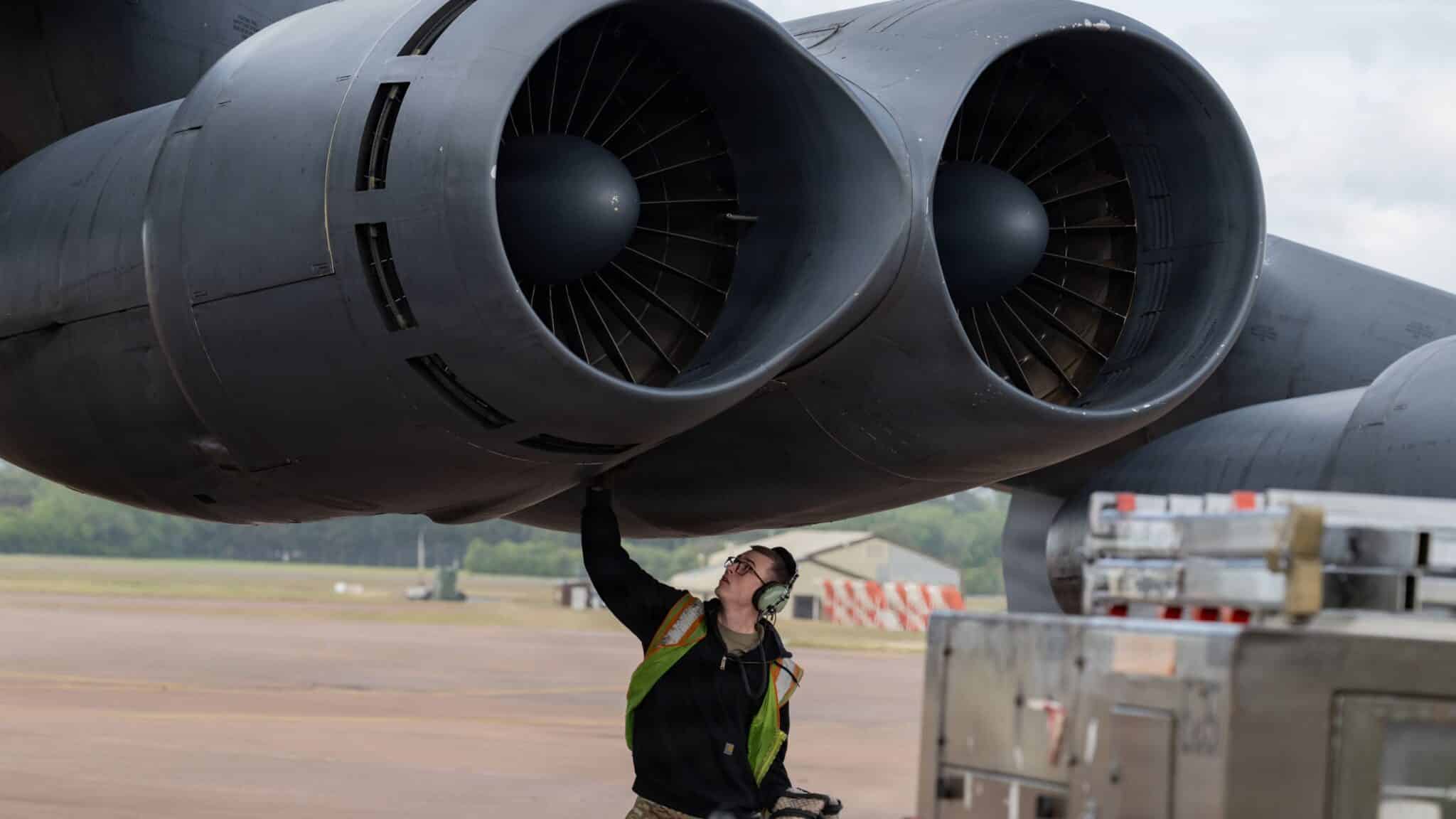

Un technicien de l’US Air Force travaille sur un moteur d’un B-52H en mai 2026. Photo : Master Sgt. Eric Summers Jr.
Le rapport se fonde sur des données « à fin mars 2026 » et mentionne 76 appareils B-52 en service. Peu après la rédaction du document, un B-52 participant au programme de modernisation radar s’est écrasé lors d’un vol d’essai le 15 juin à Edwards Air Force Base en Californie, provoquant la mort des huit membres d’équipage à bord. L’enquête sur cet accident est en cours.
Malgré son ancienneté, le B-52 demeure un élément clé de la stratégie aérienne américaine. Plusieurs appareils ont effectué en fin 2025 des survols à proximité du Venezuela dans une démonstration de force avant le raid américain sur Caracas en janvier. Ils ont également participé au printemps à l’opération Epic Fury, menée contre des cibles iraniennes.
Les difficultés du programme ne sont pas nouvelles, avec notamment des problèmes d’approvisionnement de pièces détachées et d’équipements obsolètes, ce qui avait déjà affecté la disponibilité opérationnelle du B-52, comme l’avaient souligné des rapports antérieurs du GAO.
Le rapport propose six recommandations précises, notamment la révision des plans de réparation pour prendre en compte d’éventuels retards, la clarification des responsabilités relatives au suivi de la durée de vie des composants, ainsi qu’une évaluation de l’apport potentiel du génie numérique dans le programme. Une recommandation clé préconise de différer la décision de lancement de la production des nouveaux moteurs CERP jusqu’à ce que les responsables aient achevé une analyse approfondie des impacts liés aux nouveaux délais et dépassements de coûts.
